老旧光伏电站改造案例:37台汇流箱监控升级

老旧光伏电站改造不只是更换设备,更重要的是恢复可观测、可定位的运维能力。本文以一座电站的37台汇流箱监控升级为例,梳理从现场核查到通信调试的实施过程。案例数据用于说明方法,具体设备数量、接口和施工安排仍应以项目现场为准。

改造前先解决数据缺口

原系统能够看到逆变器侧的总体运行情况,但汇流箱内部的组串电流、箱温和器件状态缺少连续数据。发生发电偏低或支路异常时,运维人员需要逐箱排查,定位时间长。项目因此把37台汇流箱作为首批改造对象,希望在不大范围开挖通信线路的前提下补齐组串级监测。

老旧光伏电站改造案例:37台汇流箱监控升级(pic1)

现场核查决定方案是否可实施

施工前逐台核对汇流箱型号、回路数量、直流电压、安装空间和既有通信接口,同时检查电缆走向与接地情况。对于图纸与现场不一致的位置,单独建立点位表。只有完成这些基础工作,采集模块地址、回路编号和平台数据才能一一对应。

本项目评估了RS485、无线和PLC等通信方式。最终方案不能只比较设备单价,还要考虑开沟、布线、停电窗口、信号质量和后期维护。若利用既有电力线传输数据,必须先在典型回路进行载波测试,再决定是否批量部署。

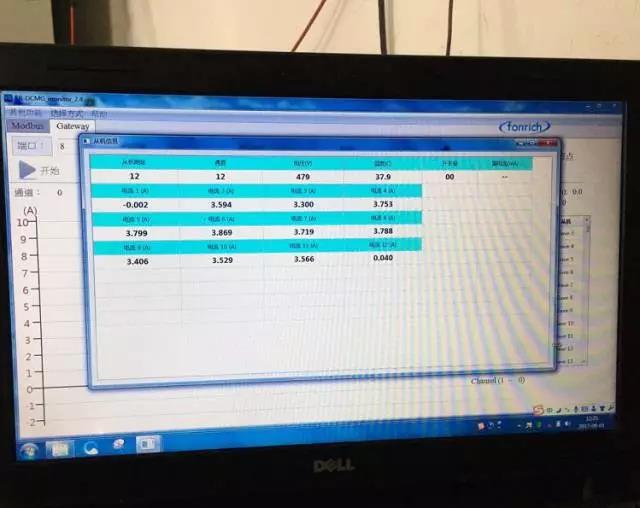

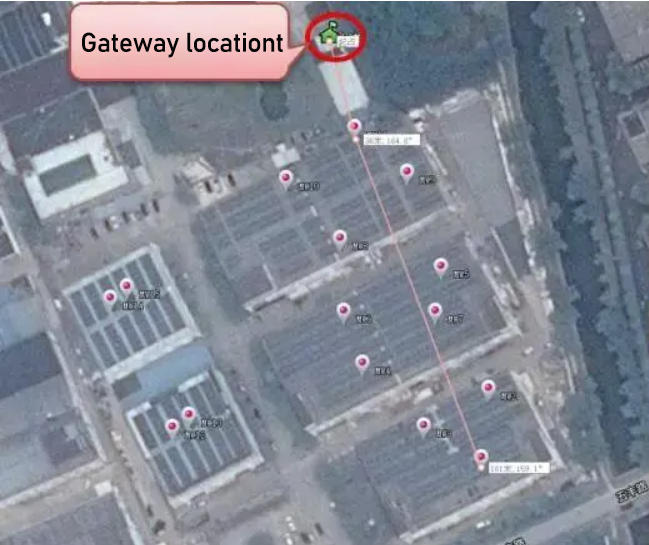

老旧光伏电站改造案例:37台汇流箱监控升级(pic2)

分区施工与通信调试

37台汇流箱按区域分批施工,每完成一组就核对采集值、通信质量和平台点位。调试时重点检查组串电流方向、母线电压、箱内温度、浪涌保护器及断路器状态,避免出现地址重复、点位错配或数值单位错误。需要了解采集范围时,可查看光伏汇流箱监控系统

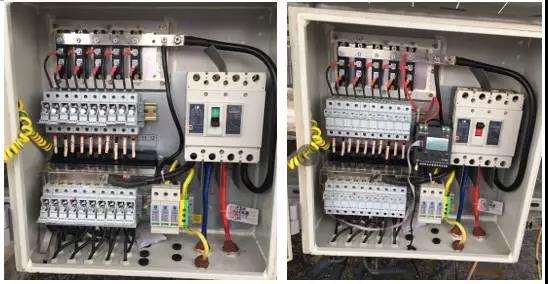

老旧光伏电站改造案例:37台汇流箱监控升级(pic3)

改造后的运维变化

数据接入后,运维人员可先在平台比较同一时段、相近朝向的组串电流,再到现场检查异常回路。远程监测不能替代绝缘、接线和器件检查,但能缩小排查范围。告警阈值应结合季节、辐照和设备特性设定,避免把正常波动误判为故障。

如需统一查看节点状态、历史曲线和告警记录,可将现场采集与SafeSolar监控平台的点位规划同步设计。

验收时不要只看“在线”

  • 抽检采集值与现场仪表读数是否一致;

  • 核对37台设备地址和回路名称,确保一一对应;

  • 模拟通信中断和状态异常,检查告警传递;

  • 保存网络拓扑、参数表和备件清单;

  • 确认停电、旁路和回退操作有书面记录。

老旧光伏电站改造案例:37台汇流箱监控升级(pic4)

这类改造的价值,在于以可维护的数据链路支撑日常巡检,而不是简单增加一套显示界面。先小范围验证、再分区扩展,通常更便于控制施工风险。

老旧光伏电站改造案例:37台汇流箱监控升级(pic5)

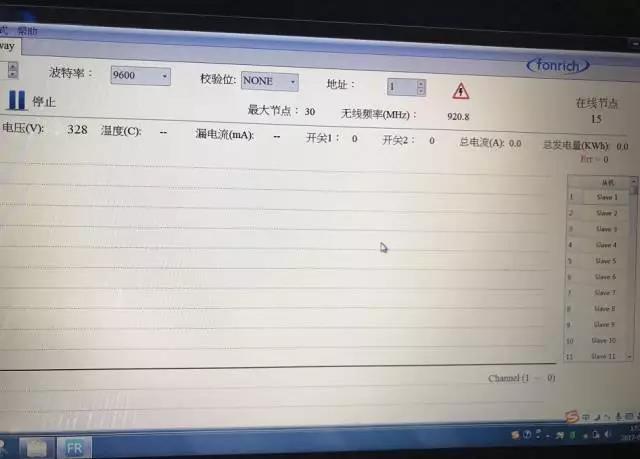

老旧光伏电站改造案例:37台汇流箱监控升级(pic6)

老旧光伏电站改造案例:37台汇流箱监控升级(pic7)
